Unser Baufortschritt

Willkommen in unserem Bautagebuch – verfolgt hier mit Euren Familien die Entstehung unseres neuen Hauptstandorts in Oberau.

Mit dem Neubau in Oberau investiert Langmatz in die Zukunft des Unternehmens und setzt ein klares Bekenntnis zum Standort im Werdenfelser Land. Auf unserem Werksgelände entstehen eine neue moderne Produktionshalle, ein vollautomatisiertes Hochregallager, Verwaltungsflächen sowie eine Kantine. Mit der Zusammenführung von Produktion, Logistik und Verwaltung werden Abläufe optimiert und die Voraussetzungen für weiteres Wachstum geschaffen.

Es stärkt die Wettbewerbsfähigkeit des Unternehmens und schafft die Basis, um auch künftig innovative Lösungen für die Telekommunikations-, Energie- und Verkehrsinfrastruktur „Made in Germany“ zu entwickeln und zu produzieren.

30.9.2026

Und noch ein Kran

Auf der Baustelle geht es weiter sichtbar voran: Der zweite Kran wird aufgestellt und schafft damit die Voraussetzungen für die nächsten Arbeitsschritte. Nach den Basisarbeiten in der Baugrube beginnen nun die Bewehrungs- und Schalungsarbeiten sowie die Herstellung der Streifenfundamente. Mit dem Start dieser Rohbauarbeiten werden an vielen Stellen gleichzeitig große Mengen an Materialien benötigt. Ein Kran allein kann diese Anforderungen nicht mehr effizient abdecken. Der zweite Kran sorgt deshalb dafür, dass Material und Bauteile schnell an die jeweiligen Einsatzorte gebracht werden können. Damit sind die Voraussetzungen geschaffen, die beginnenden Rohbauarbeiten zügig und reibungslos voranzutreiben. Der Baufortschritt wird damit zunehmend sichtbar – das Gebäude beginnt Schritt für Schritt Gestalt anzunehmen.

21.09.2026

Lastenaufzug

Der Lastenaufzug entsteht

Während die Baustelle weiterhin eingerichtet wird, laufen parallel bereits erste Arbeiten, die für die späteren Abläufe im Gebäude entscheidend sein werden. Dazu gehört auch der neue Lastenaufzug.

Aktuell werden die Grundlagen für die Hydraulik geschaffen. Dafür war ein 5 Meter tiefe Bohrung notwendig. Schritt für Schritt entsteht so die technische Basis für einen Aufzug, der später einiges leisten muss.

Mit einer Tragfähigkeit von bis zu 8,5 Tonnen wird der Lastenaufzug künftig schwere Maschinen, Materialien und Bauteile in die verschiedenen Stockwerke transportieren können. Der Beförderungsraum misst 2,95 Meter in der Breite, 4,45 Meter in der Tiefe und 3 Meter in der Höhe. Die Förderhöhe beträgt 11,55 Meter.

Damit ist der Lastenaufzug weit mehr als nur eine technische Einrichtung: Er wird ein wichtiger Baustein für die späteren Produktionsprozesse und einen reibungslosen Materialfluss im Gebäude.

14.8. 2026

Hoch hinaus

Unser Baukran steht

Nach den vorbereitenden Arbeiten am Fundament war es heute so weit: Der Baukran für unseren Neubau wurde aufgestellt. Auch das Wetter spielte mit – wenig Wind, kein Regen und blauer Himmel boten nahezu perfekte Bedingungen für die Montage.

Mit Hilfe eines Autokrans wurde zunächst der Hauptmast auf dem vorbereiteten Betonfundament aufgerichtet und sicher verankert. Anschließend wuchs der Kran Stück für Stück in die Höhe. Weitere Mastelemente und schließlich das Kopfstück, an dem später der Ausleger befestigt wird, wurden nacheinander angehoben, positioniert und montiert.

Dann folgte der spektakulärste Teil: Der lange Kranausleger wurde nahezu waagerecht vom Autokran angehoben und schwebte über der Baustelle. Stück für Stück ging es langsam nach oben. In luftiger Höhe wurde der Ausleger schließlich an das bereits montierte Kopfstück herangeführt. Dabei war höchste Präzision gefragt: Zentimeter für Zentimeter musste alles zusammenpassen.

Hoch über dem Baufeld führten die Monteure die letzten Handgriffe aus und stellten die Verbindungen zwischen den einzelnen Komponenten her. Dann war es geschafft: Der Baukran steht.

Von dort oben reicht der Blick über die Dächer unserer Produktionshallen bis weit hinein ins Werdenfelser Land. Ein beeindruckendes Panorama – und ein neuer, weithin sichtbarer Meilenstein.

27.7. - 12.08.2026

Die Vorbereitung Baukran

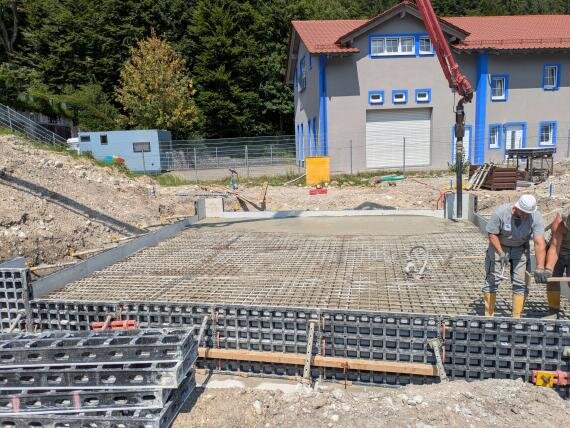

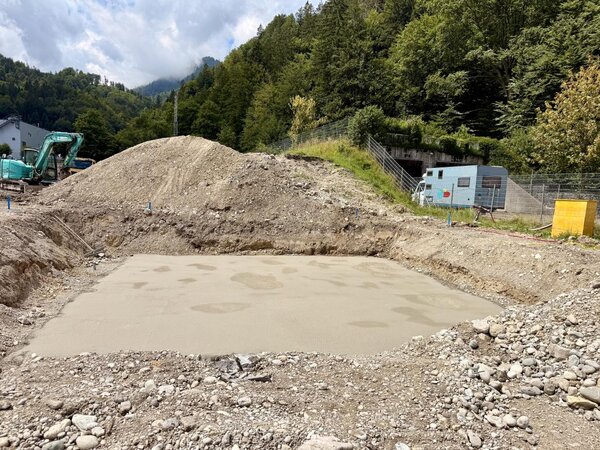

Mit dem Aufstellen des Baukrans erreicht die Baustelle einen weiteren wichtigen Meilenstein. Bevor sich der Kran jedoch über das Baufeld erhebt, sind einige vorbereitende Arbeiten notwendig.

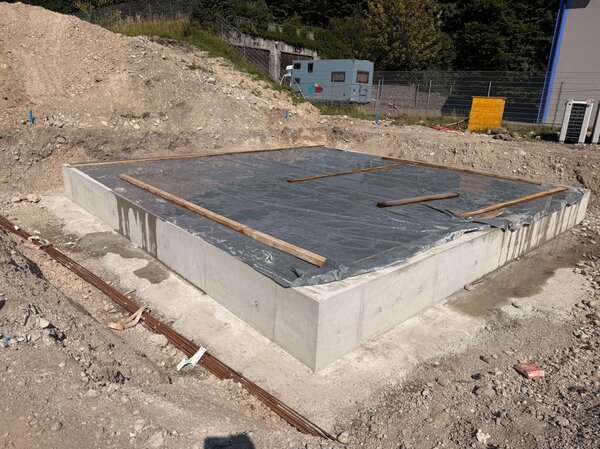

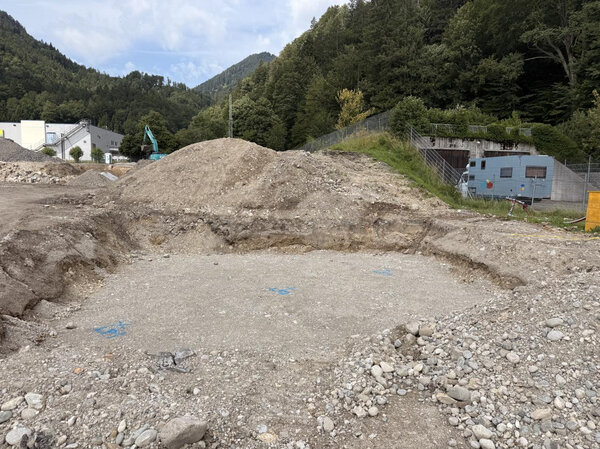

Den Anfang macht das Fundament des Baukrans. Dafür wird zunächst der Untergrund vorbereitet und eine tragfähige Unterschicht hergestellt. Darauf entsteht das eigentliche Kranfundament: Die erforderlichen Einbauteile und Bewehrungen werden vorbereitet, anschließend wird das Fundament betoniert. Nach dem Gießen benötigt der Beton ausreichend Zeit zum Aushärten, damit das Fundament die hohen Lasten des Krans sicher aufnehmen kann.

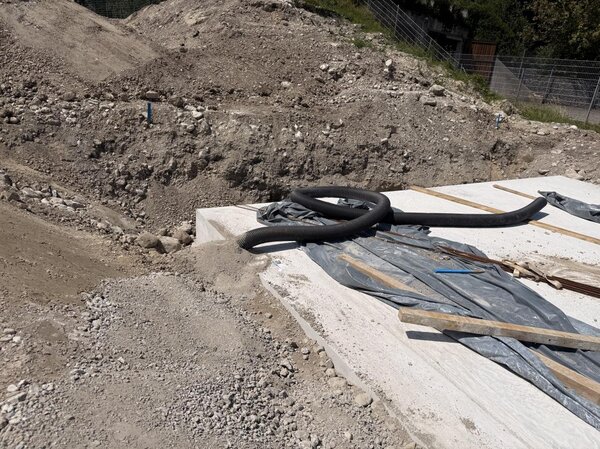

Parallel dazu wird die Stromversorgung des Krans vorbereitet. Die notwendigen Leitungswege und Rohre werden bis zum Kranstandort geführt. Damit stehen neben der mechanischen Basis auch die erforderlichen Anschlüsse für den späteren Betrieb bereit.

Nach Abschluss der Vorarbeiten kann der Baukran schließlich angeliefert und montiert werden. Stück für Stück werden die einzelnen Elemente zusammengesetzt, bis der Kran seine endgültige Höhe erreicht und der Ausleger montiert ist.

Mit dem fertig aufgestellten Baukran verändert sich das Bild der Baustelle deutlich.

13.7. - 16.7. 2026

Vorbereitungen Kranfundament

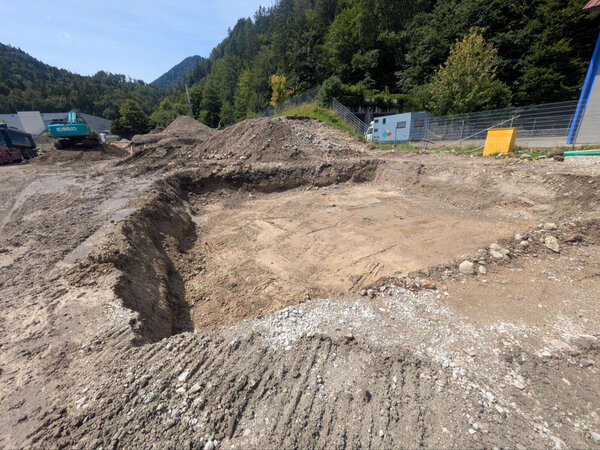

Damit der Baukran die hohen Lasten sicher aufnehmen kann, benötigt er ein speziell ausgelegtes Fundament. Vor dem Betonieren werden Baugrube, Bewehrung und alle erforderlichen Einbauteile sorgfältig vorbereitet.

4.7.2026

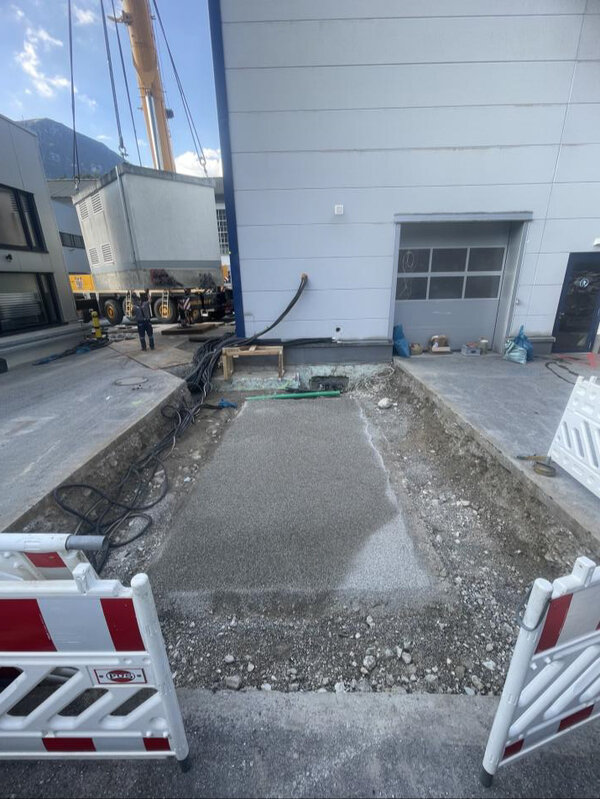

Versetzung der Trafostation

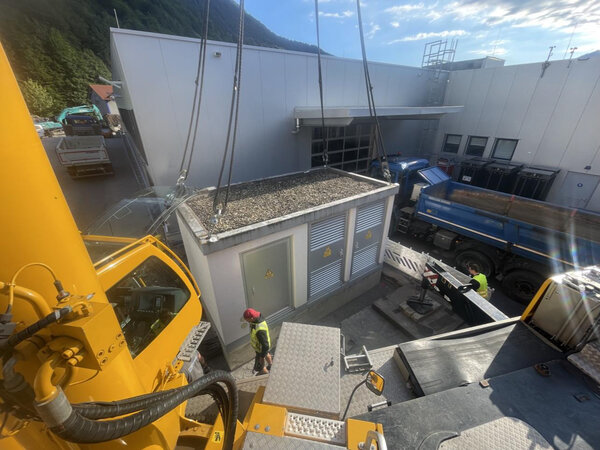

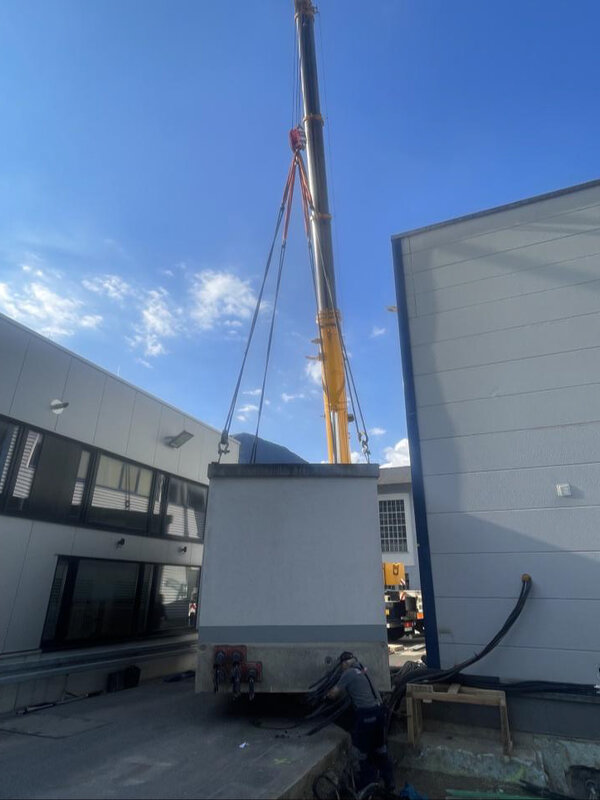

Die Versetzung der Trafostation zählt zu den technisch anspruchsvolleren Maßnahmen im Bauablauf. Mit schwerem Gerät wird die Station an ihren neuen Standort umgesetzt, sodass die Energieversorgung des Werks während der Bauphase sichergestellt bleibt.

Mit der erfolgreichen Umsetzung werden die notwendigen Flächen für den Neubau freigemacht und gleichzeitig die Voraussetzungen für die weitere Entwicklung des Standorts geschaffen.

24.6.2026

Vorbereitung Trafoumsetzung

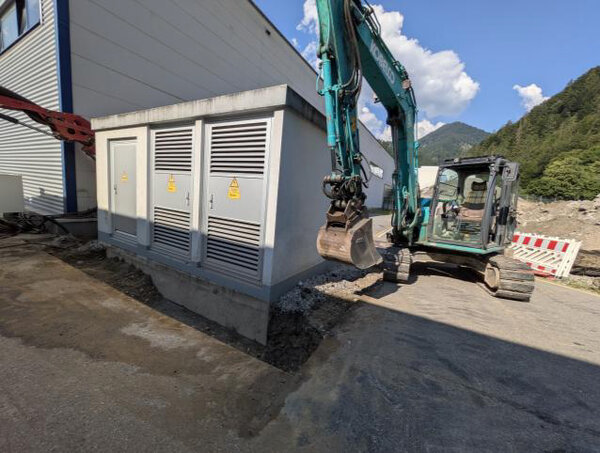

Bevor die eigentlichen Bauarbeiten beginnen können, muss die bestehende Trafostation umgesetzt werden. Dafür sind umfangreiche Vorbereitungsmaßnahmen erforderlich, um die Stromversorgung während der gesamten Bauzeit sicherzustellen.

Die sorgfältige Planung und Ausführung dieser Arbeiten ist entscheidend, da die Trafostation weiterhin eine wichtige Rolle für die Energieversorgung des Standorts übernimmt. Erst nach der erfolgreichen Umsetzung können die nachfolgenden Bauabschnitte wie geplant erfolgen.

26.6.2026

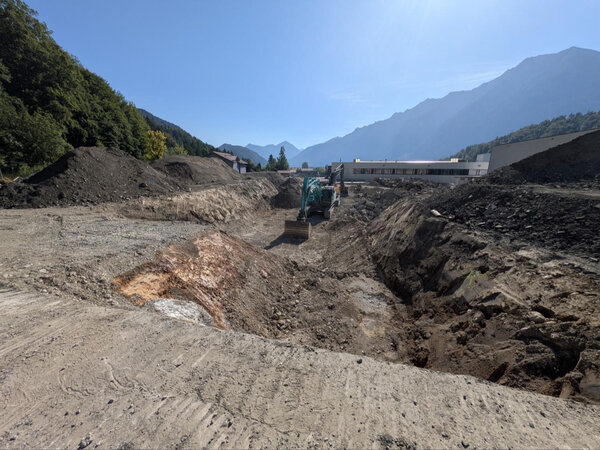

Die Baustelle im Überblick

Diese Aufnahme zeigt den Baufortschritt zu diesem Zeitpunkt des Projekts. Gut erkennbar sind die bereits abgeschlossenen Vorbereitungs- und Erdarbeitens.

Im Verlauf des Bautagebuchs wird sichtbar, wie sich aus dem vorbereiteten Gelände Schritt für Schritt der neue Langmatz Standort entwickelt.

15.6.2026

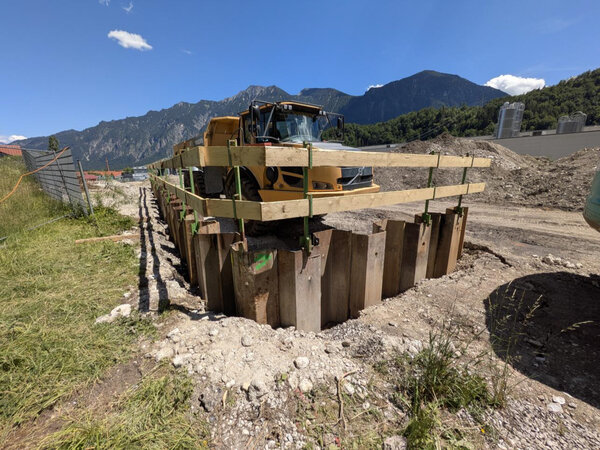

Spundwände für ein ebenes Baufeld

Die Spundwände bilden eine wichtige Grundlage für die weiteren Bauarbeiten. Sie dienen dazu, das Erdreich dauerhaft zu sichern und Höhenunterschiede auf dem Gelände auszugleichen.

08.06.2026

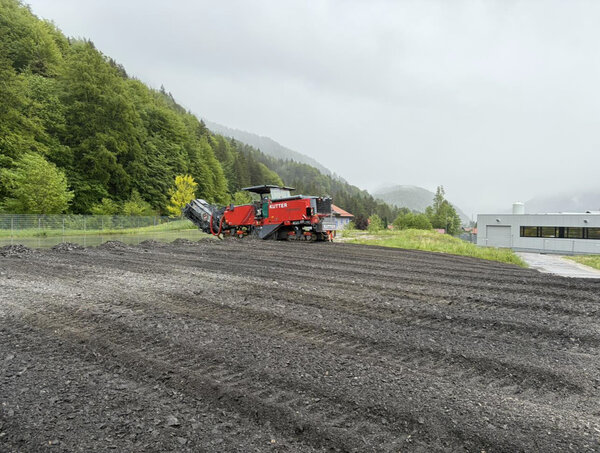

Es wird gefräst

Mit dem Einsatz der Asphalt-Fräsmaschine wurde die erste sichtbare Baumaßnahme auf unserem Neubaugelände abgeschlossen. Die bestehende Asphaltfläche wurde präzise abgetragen und damit die Grundlage für die nächsten Bauabschnitte geschaffen.

2.6.2026

Haufwerk

Auf unserem Baufeld ist jetzt ein sogenanntes Haufwerk zu sehen. Dabei handelt es sich um einen geordneten Lagerplatz für das beim Aushub anfallende Erdmaterial. Je nach Beschaffenheit wird der Boden getrennt gelagert, damit er später gezielt wiederverwendet oder fachgerecht entsorgt werden kann.

1.6. 2026

Die Baustelle wird eingerichtet!

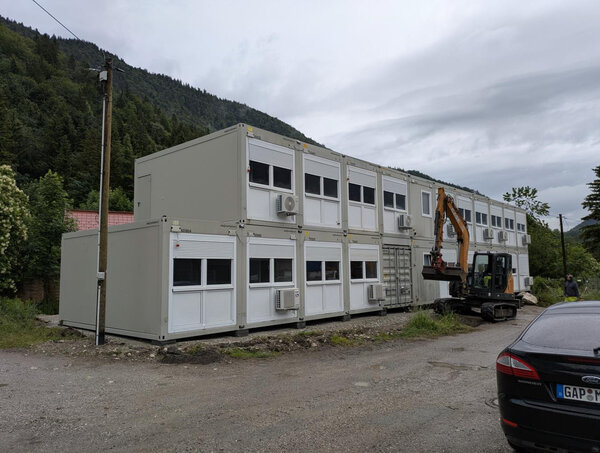

Die zweistöckige Containeranlage wird aufgestellt. Sie dient in den kommenden Monaten als Aufenthalts-, Büro- und Sozialbereich für die Bauarbeiter und ist selbstverständlich mit einer Klimaanlage ausgestattet.

8.5.2026

Spatenstich
